房屋装修的完整规划顺序
树图思维导图提供 房屋装修规划思路和装修原则 在线思维导图免费制作,点击“编辑”按钮,可对 房屋装修规划思路和装修原则 进行在线思维导图编辑,本思维导图属于思维导图模板主题,文件编号是:695732ce017348f1f0adc26b471be549

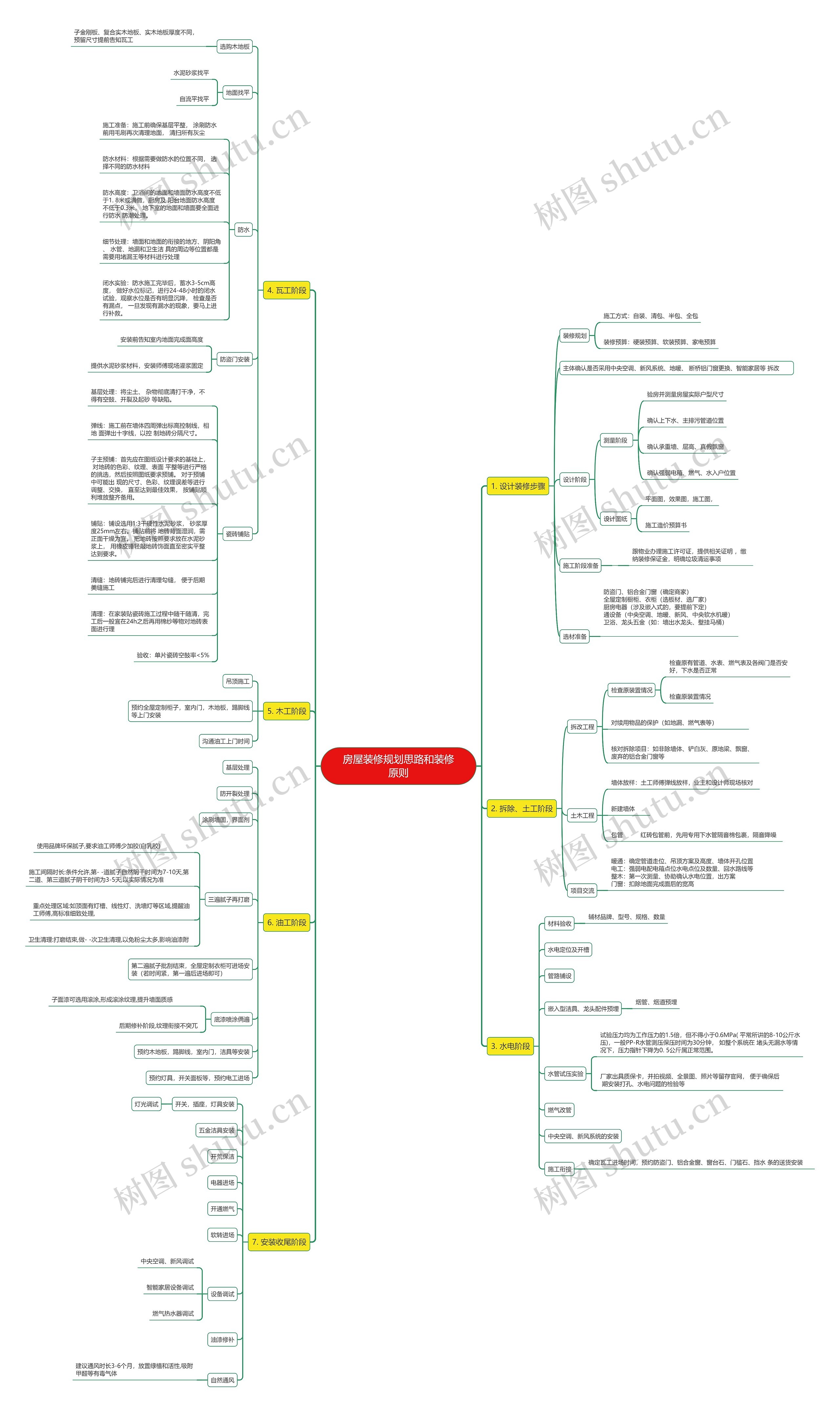

房屋装修规划思路和装修原则思维导图模板大纲
装修规划
施工方式:自装、清包、半包、全包
装修预算:硬装预算、软装预算、家电预算
主体确认是否采用中央空调、新风系统、地暖、 断桥铝门窗更换、智能家居等 拆改
设计阶段
测量阶段
验房并测量房屋实际户型尺寸
确认上下水、主排污管道位置
确认承重墙、层高、真假飘窗
确认强弱电箱、燃气、水入户位置
设计图纸
平面图,效果图,施工图,
施工造价预算书
施工阶段准备
跟物业办理施工许可证,提供相关证明 ,缴纳装修保证金,明确垃圾清运事项
选材准备
防盗门、铝合金门窗(确定商家) 全屋定制橱柜、衣柜(选板材、选厂家) 厨房电器(涉及嵌入式的,要提前下定) 通设备(中央空调、地暖、新风、中央软水机暖) 卫浴、龙头五金(如:墙出水龙头、壁挂马桶)
拆改工程
检查原装置情况
检查原有管道、水表、燃气表及各阀门是否安好,下水是否正常
检查原装置情况
对续用物品的保护(如地漏、燃气表等)
核对拆除项目:如非除墙体、铲白灰、原地梁、飘窗、废弃的铝合金门窗等
土木工程
墙体放样:土工师傅弹线放样,业主和设计师现场核对
新建墙体
包管 红砖包管前,先用专用下水管隔音棉包裹,隔音降噪
项目交流
暖通:确定管道走位、吊顶方案及高度、墙体开孔位置 电工:强弱电配电箱点位水电点位及数量、回水路线等 整木:第一次测量、协助确认水电位置,出方案 门窗:扣除地面完成面后的宽高
材料验收
辅材品牌、型号、规格、数量
水电定位及开槽
管路铺设
嵌入型洁具、龙头配件预埋
烟管、烟道预埋
水管试压实验
试验压力均为工作压力的1.5倍,但不得小于0.6MPa( 平常所讲的8-10公斤水压),一般PP-R水管测压保压时间为30分钟, 如整个系统在 堵头无漏水等情况下,压力指针下降为0. 5公斤属正常范围。
厂家出具质保卡,并拍视频、全景图、照片等留存官网, 便于确保后 期安装打孔、水电问题的检验等
燃气改管
中央空调、新风系统的安装
施工衔接
确定瓦工进场时间,预约防盗门、铝合金窗、窗台石、门槛石、挡水 条的送货安装
选购木地板
子金刚板、复合实木地板、实木地板厚度不同, 预留尺寸提前告知瓦工
地面找平
水泥砂浆找平
自流平找平
防水
施工准备:施工前确保基层平整, 涂刷防水前用毛刷再次清理地面, 清扫所有灰尘
防水材料:根据需要做防水的位置不同, 选择不同的防水材料
防水高度:卫浴间的地面和墙面防水高度不低于1. 8米或满做,厨房及 阳台地面防水高度不低于0.3米, 地下室的地面和墙面要全面进行防水 防潮处理。
细节处理:墙面和地面的衔接的地方、阴阳角、 水管、地漏和卫生洁 具的周边等位置都是需要用堵漏王等材料进行处理
闭水实验:防水施工完毕后,蓄水3-5cm高度, 做好水位标记,进行24-48小时的闭水试验,观察水位是否有明显沉降, 检查是否有漏点, 一旦发现有漏水的现象,要马上进行补救。
防盗门安装
安装前告知室内地面完成面高度
提供水泥砂浆材料,安装师傅现场灌浆固定
瓷砖铺贴
基层处理:将尘土、 杂物彻底清打干净,不得有空鼓、开裂及起砂 等缺陷。
弹线:施工前在墙体四周弹出标高控制线,相地 面弹出十字线,以控 制地砖分隔尺寸。
子主预铺:首先应在图纸设计要求的基础上, 对地砖的色彩、纹理、表面 平整等进行严格的挑选,然后按照图纸要求预铺。 对于预铺中可能出 现的尺寸、色彩、纹理误差等进行调整、交换, 直至达到最佳效果, 按铺贴顺利堆放整齐备用。
铺贴:铺设选用1:3干硬性水泥砂浆, 砂浆厚度25mm左右。铺贴前将 地砖背面湿润,需正面干燥为宜。 把地砖按照要求放在水泥砂浆上, 用橡皮锤轻敲地砖饰面直至密实平整达到要求。
清缝:地砖铺完后进行清理勾缝, 便于后期美缝施工
清理:在家装贴瓷砖施工过程中随干随清,完工后一般宜在24h之后再用棉纱等物对地砖表面进行理
验收:单片瓷砖空鼓率<5%
吊顶施工
预约全屋定制柜子,室内门,木地板,踢脚线等上门安装
沟通油工上门时间
基层处理
防开裂处理
涂刷墙固,界面剂
三遍腻子再打磨
使用品牌环保腻子,要求油工师傅少加胶(白乳胶)
施工间隔时长:条件允许,第- -道腻子自然阴干时间为7-10天,第二道、第三道腻子阴干时间为3-5天,以实际情况为准
重点处理区域:如顶面有灯槽、线性灯、洗墙灯等区域,提醒油工师傅,高标准细致处理,
卫生清理:打磨结束,做- -次卫生清理,以免粉尘太多,影响油漆附
第二遍腻子批刮结束,全屋定制衣柜可进场安装(若时间紧,第一遍后进场即可)
底漆喷涂俩遍
子面漆可选用滚涂,形成滚涂纹理,提升墙面质感
后期修补阶段,纹理衔接不突兀
预约木地板,踢脚线,室内门,洁具等安装
预约灯具,开关面板等,预约电工进场
开关,插座,灯具安装
灯光调试
五金洁具安装
开荒保洁
电器进场
开通燃气
软转进场
设备调试
中央空调、新风调试
智能家居设备调试
燃气热水器调试
油漆修补
自然通风
建议通风时长3-6个月,放置绿植和活性,吸附甲醛等有毒气体
