产品经理需要排序产品的需求量的概述
树图思维导图提供 产品经理:产品需求排序 在线思维导图免费制作,点击“编辑”按钮,可对 产品经理:产品需求排序 进行在线思维导图编辑,本思维导图属于思维导图模板主题,文件编号是:8481dd60cfefe92e1bab9d8b312fefae

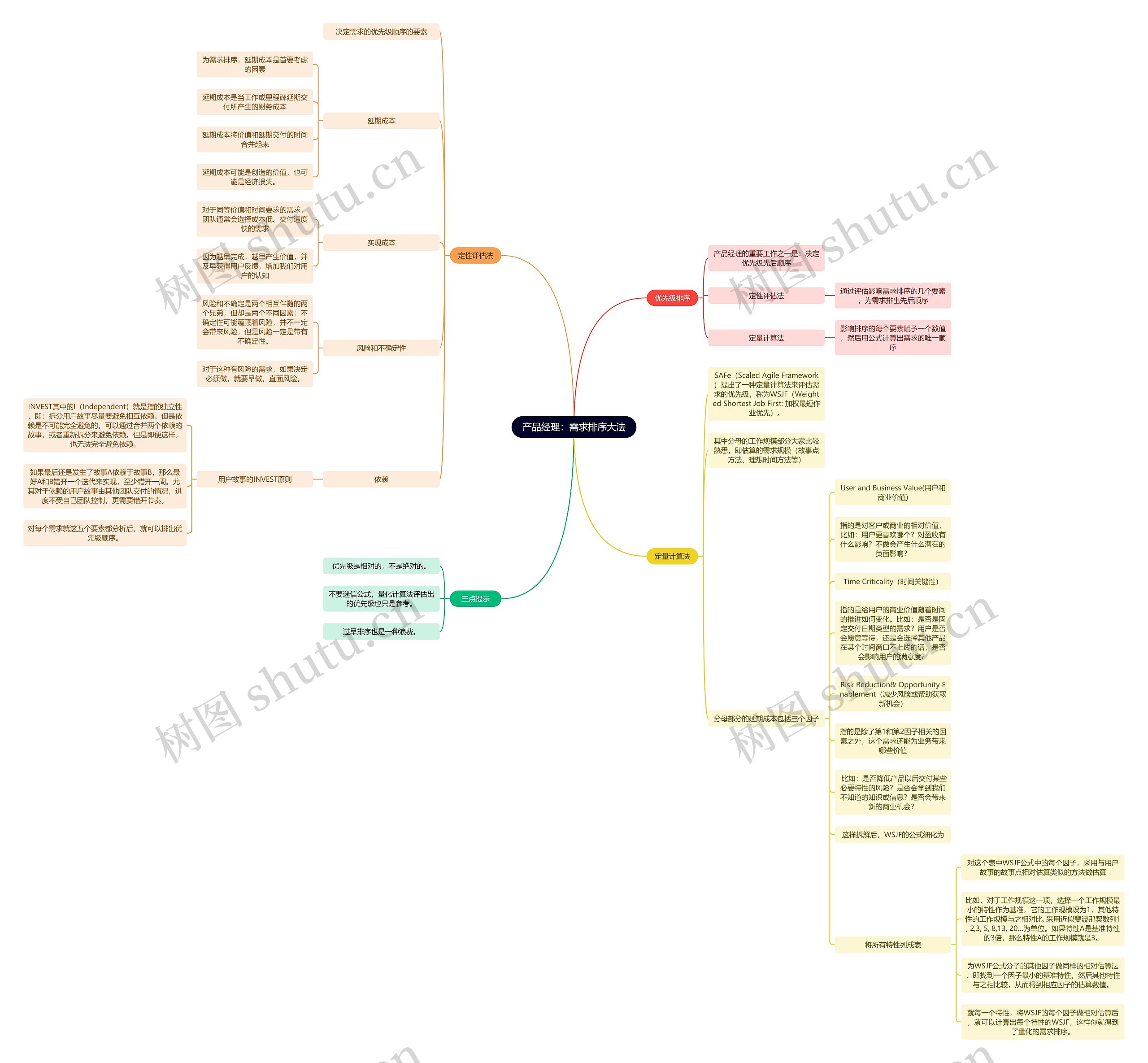

产品经理:需求排序大法思维导图模板大纲
产品经理的重要工作之一是:决定优先级先后顺序
定性评估法
通过评估影响需求排序的几个要素,为需求排出先后顺序
定量计算法
影响排序的每个要素赋予一个数值,然后用公式计算出需求的唯一顺序
决定需求的优先级顺序的要素
延期成本
为需求排序,延期成本是首要考虑的因素
延期成本是当工作或里程碑延期交付所产生的财务成本
延期成本将价值和延期交付的时间合并起来
延期成本可能是创造的价值,也可能是经济损失。
实现成本
对于同等价值和时间要求的需求,团队通常会选择成本低、交付速度快的需求
因为越早完成,越早产生价值,并及早获得用户反馈,增加我们对用户的认知
风险和不确定性
风险和不确定是两个相互伴随的两个兄弟,但却是两个不同因素:不确定性可能蕴藏着风险,并不一定会带来风险,但是风险一定是带有不确定性。
对于这种有风险的需求,如果决定必须做,就要早做,直面风险。
依赖
用户故事的INVEST原则
INVEST其中的I(Independent)就是指的独立性,即:拆分用户故事尽量要避免相互依赖。但是依赖是不可能完全避免的,可以通过合并两个依赖的故事,或者重新拆分来避免依赖。但是即便这样,也无法完全避免依赖。
如果最后还是发生了故事A依赖于故事B,那么最好A和B错开一个迭代来实现,至少错开一周。尤其对于依赖的用户故事由其他团队交付的情况,进度不受自己团队控制,更需要错开节奏。
对每个需求就这五个要素都分析后,就可以排出优先级顺序。
SAFe(Scaled Agile Framework)提出了一种定量计算法来评估需求的优先级,称为WSJF(Weighted Shortest Job First: 加权最短作业优先)。
其中分母的工作规模部分大家比较熟悉,即估算的需求规模(故事点方法、理想时间方法等)
分母部分的延期成本包括三个因子
User and Business Value(用户和商业价值)
指的是对客户或商业的相对价值,比如:用户更喜欢哪个?对盈收有什么影响?不做会产生什么潜在的负面影响?
Time Criticality(时间关键性)
指的是给用户的商业价值随着时间的推进如何变化。比如:是否是固定交付日期类型的需求?用户是否会愿意等待,还是会选择其他产品在某个时间窗口不上线的话,是否会影响用户的满意度?
Risk Reduction& Opportunity Enablement(减少风险或帮助获取新机会)
指的是除了第1和第2因子相关的因素之外,这个需求还能为业务带来哪些价值
比如:是否降低产品以后交付某些必要特性的风险?是否会学到我们不知道的知识或信息?是否会带来新的商业机会?
这样拆解后,WSJF的公式细化为
将所有特性列成表
对这个表中WSJF公式中的每个因子,采用与用户故事的故事点相对估算类似的方法做估算
比如,对于工作规模这一项,选择一个工作规模最小的特性作为基准,它的工作规模设为1,其他特性的工作规模与之相对比, 采用近似斐波那契数列1, 2,3, 5, 8,13, 20…为单位。如果特性A是基准特性的3倍,那么特性A的工作规模就是3。
为WSJF公式分子的其他因子做同样的相对估算法,即找到一个因子最小的基准特性,然后其他特性与之相比较,从而得到相应因子的估算数值。
就每一个特性,将WSJF的每个因子做相对估算后,就可以计算出每个特性的WSJF,这样你就得到了量化的需求排序。
优先级是相对的,不是绝对的。
不要迷信公式,量化计算法评估出的优先级也只是参考。
过早排序也是一种浪费。
